您好,欢迎光临山西榆社化工股份有限公司官方网站!
客服热线:086-354-6633017
当前位置:生产经营
新闻动态
动力厂配电室搬迁

      原动力厂配电室主要是供给制药精烘包车间、合成一车间、合成二车间、办公楼用电,根据公司整体规划,原动力厂配电室需搬迁至公用配电室。榆化精细化工厂于3月4日制定配电室迁移方案,于3月7日开始迁移。

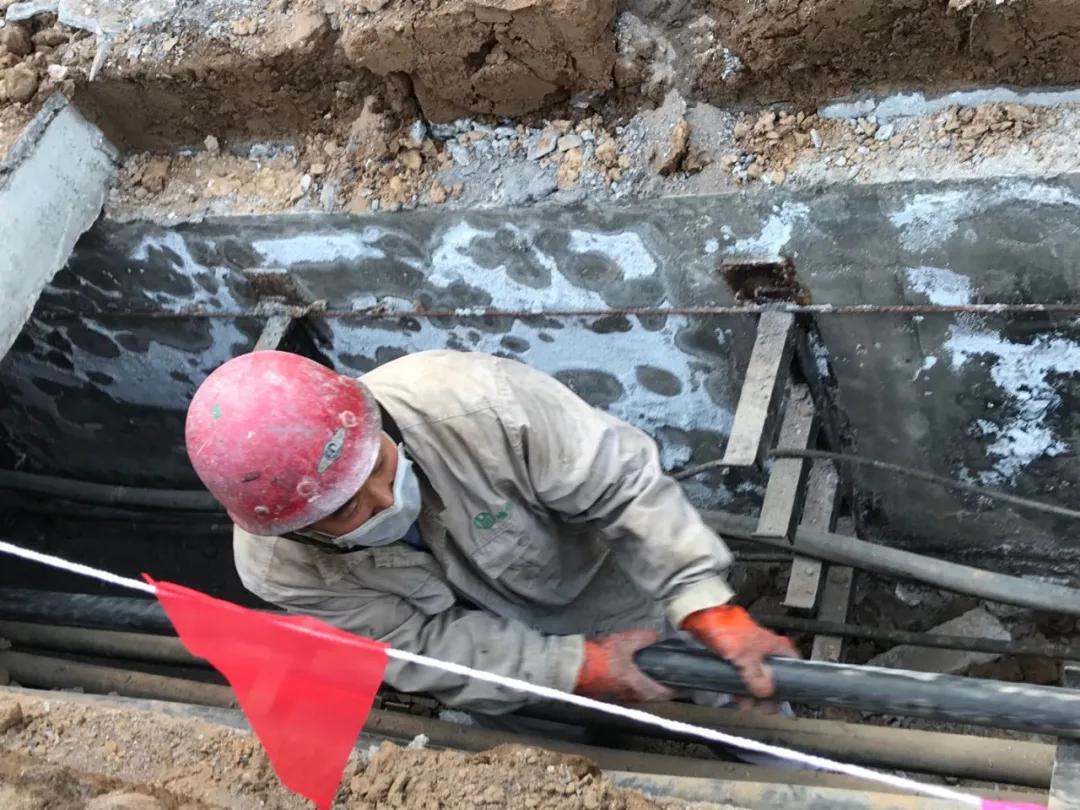

      为了不影响原供电处正常用电,首先做了临时电源电缆铺设:利用质检配电室至合成二配电室消防备用电源电缆(3*25+1*16)和质检配电室至合成一配电室消防备用电缆(3*25+1*16)两根并联使用作为临时电缆向质检配电室供电。合成二配电室至合成一配电室距离约100米,需在电缆沟内铺设一根电缆(3*25+1*16),将合成一电缆接至合成二电缆(电缆铺设时间约8小时)。在备用电缆铺设好后,停动力厂配电室送至质检配电室的电源,接通合成二配电室至质检配电室临时电源,保证药厂办公楼、四氯苯酐主控及循环水正常用电(停电时间约2小时)。配电室停用后,配电盘拆除,再安装到公用配电室,四个配电盘安装时间约为两天。

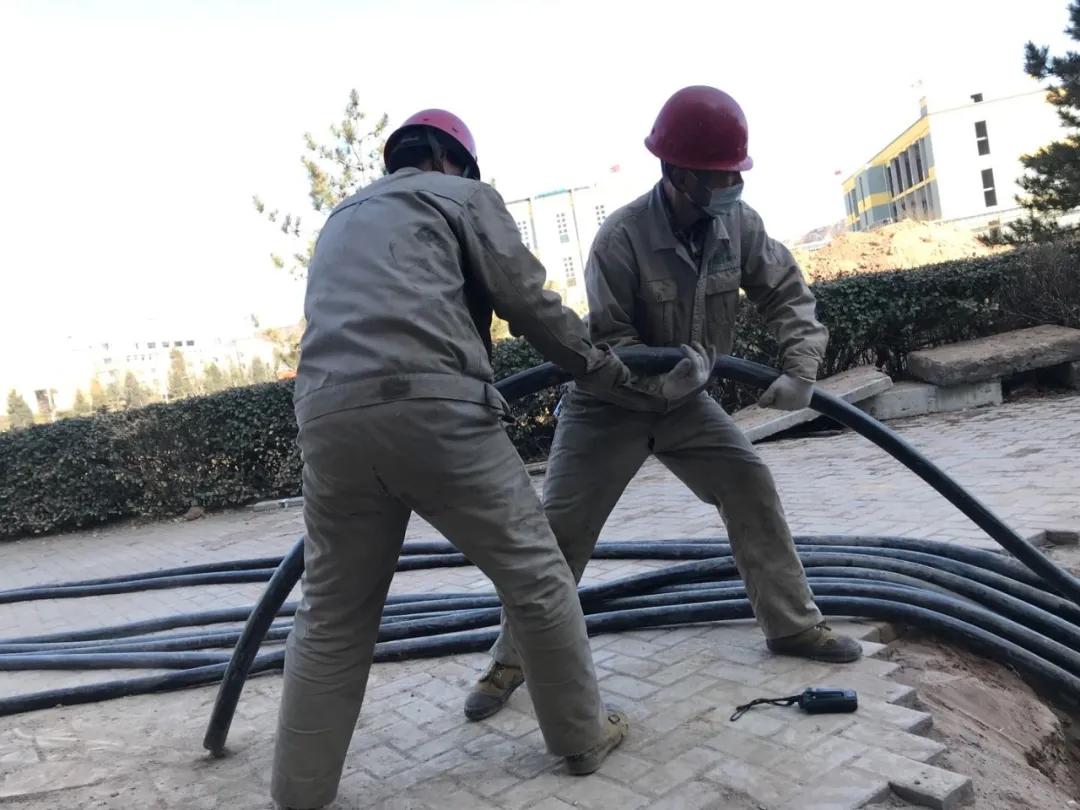

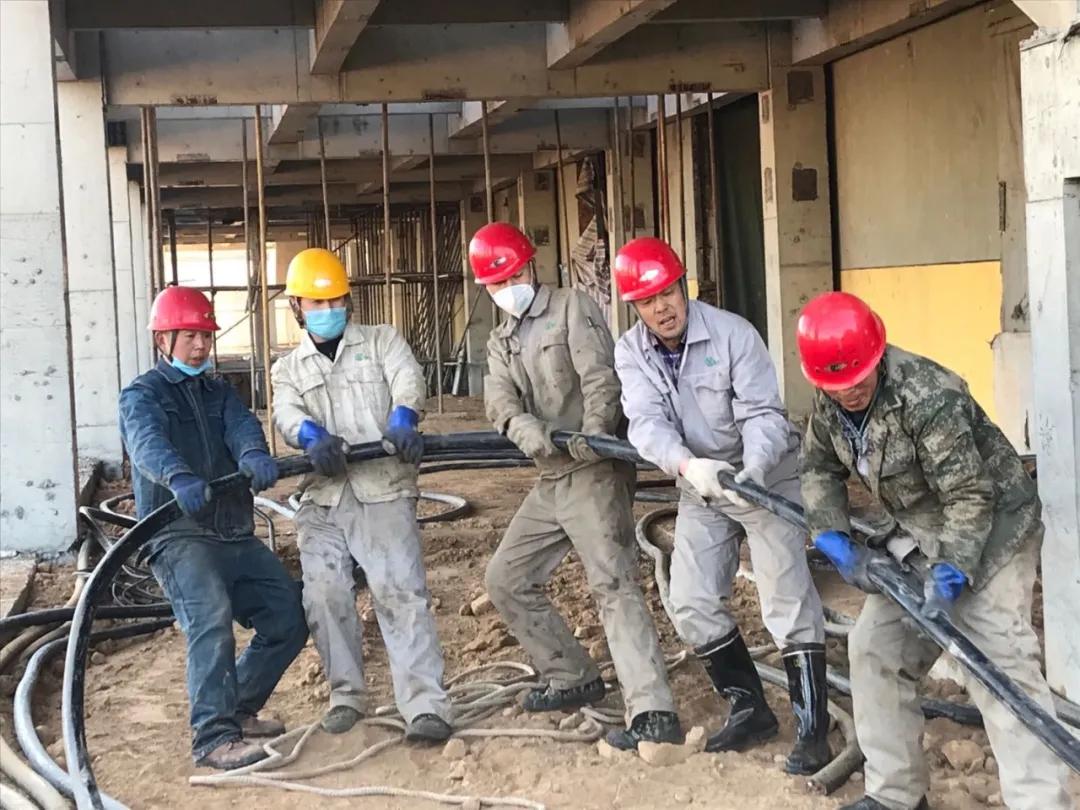

      这次电缆的重新铺设是将原动力厂送至精烘包、合成一、合成二、质检配电室和发电机的电缆共16根(15根3*240+2*120、1根3*120+1*70)拉出,沿西大路电缆沟铺至公用配电室。16根电缆的重新铺设需50人、三天时间左右才能完成。配电盘安装与电缆就位后,将安装二次线及保护,安装调试时间约为两天。





       搬迁过程中,所有相关搬迁人员团结一心,紧密配合,有条不紊进行配电室搬迁工作,大大提高了工作效率,保证在搬迁过程中不影响用电需求。(周晓瑜)

返回主目录
