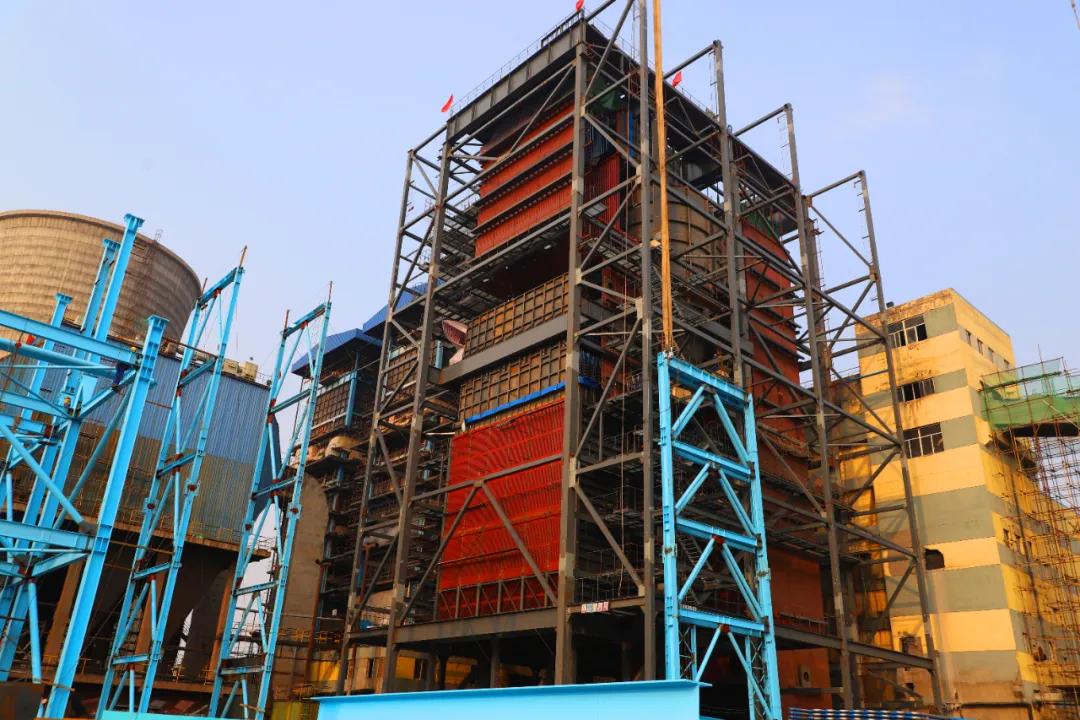

1.锅炉左侧外钢架正在完善
2.水冷壁管道安装已完成
3.水冷风室安装风帽完成50%
4.水冷屏集箱安装、焊接
5.水冷壁集箱安装、焊接
6.旋风分离器焊接抓钉
7.返料器已安装完工
8.右侧中级省煤器管排安装完成
9.右侧下级省煤器管排开始安装
10.高温过热器地面组队已完成
11.下降管地面组合焊接已完成
12.除尘钢架,吸收塔钢架正在安装
13.吸收塔正在地面制作
14.对输煤栈桥进行拆除

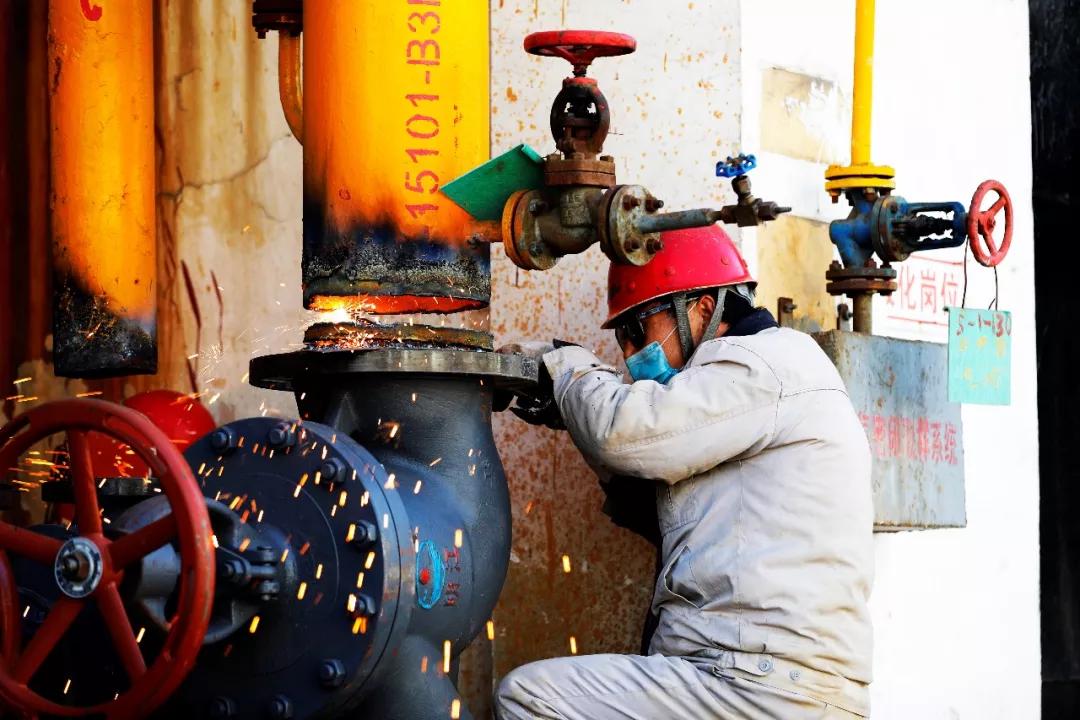

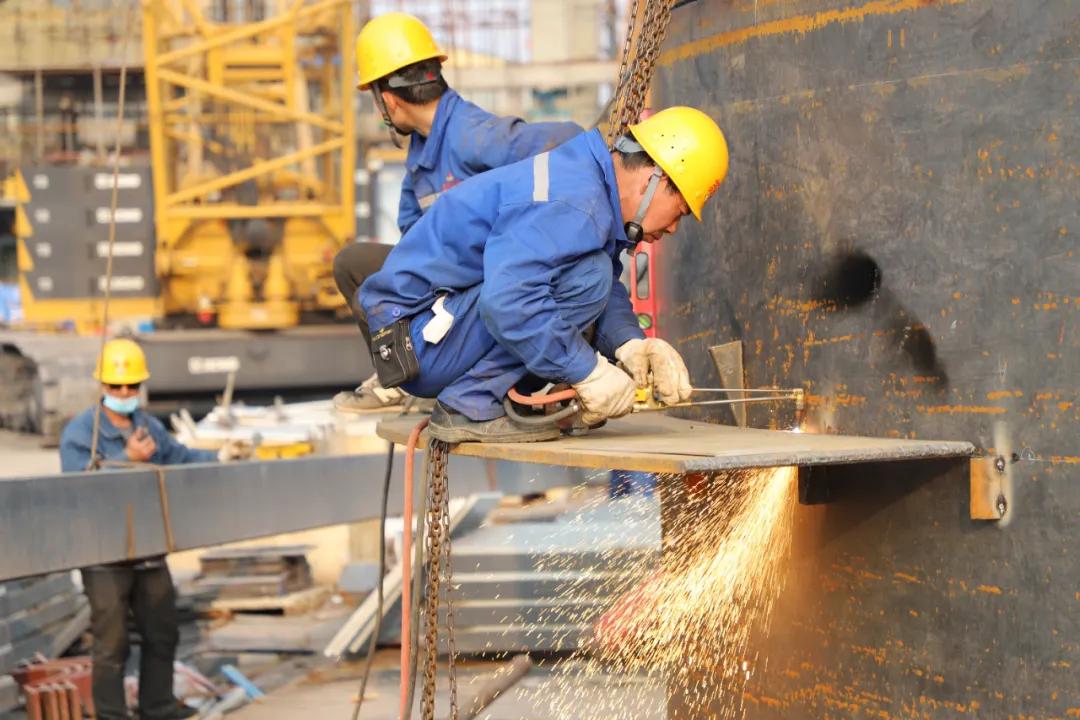

在热电联产项目复工复产后,项目工程部多措并举、统筹安排,在确保作业安全的前提下,认真验收已完工的项目质量,并严格按照项目工程进度表,派专业人员盯守现场,监督并查验目前正在进行的焊接、组装工作,确保项目稳定有序向前推进。
